Akkuyu NGS sonbaharda devreye alınacak!




Rosatom, Mersin’de Akkuyu Nükleer Güç Santrali (NGS) için kritik tarihleri paylaştı. Temmuz’daki kritik test sonrasında Akkuyu NGS’nin ilk reaktörü sonbaharda devreye alınacak.



Haber Merkezi

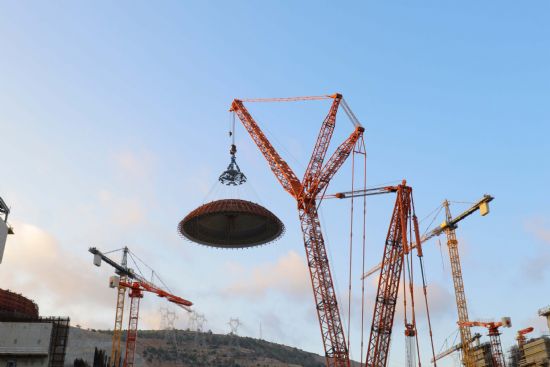

Türkiye'nin ilk nükleer enerji santrali olan Mersin’de inşaatı süren Akkuyu Nükleer Güç Santrali'nde (NGS) devreye alma sürecinde yeni bir aşamaya geçiliyor. Rusya Devlet Nükleer Enerji Kuruluşu Rosatom, santralin ilk güç ünitesinde yürütülen çalışmaların planlandığı şekilde ilerlediğini açıklarken önümüzdeki aylarda kritik testlerin gerçekleştirileceğini duyurdu.



TEMMUZDA KRİTİK SICAK TESTLER YAPILACAK

Rosatom Genel Müdürü Alexey Likhachev, Rus haber ajansı RIA Novosti'ye yaptığı açıklamada Akkuyu NGS'nin 1 numaralı güç ünitesinde temmuz ayında "sıcak test" aşamasına geçmeyi planladıklarını söyledi.

Devreye alma sürecinin en önemli bölümlerinden biri olarak kabul edilen bu testlerde, reaktör ekipmanları ile yardımcı sistemlerin tasarımda öngörülen çalışma koşullarındaki güvenilirliği ve performansı doğrulanacak. Testlerden elde edilecek sonuçlar bir sonraki aşamaya geçilmesi açısından belirleyici olacak.



İLK REAKTÖRDE HEDEF SONBAHAR

Likhachev, sıcak testlerin başarıyla tamamlanmasının ardından ilk güç ünitesine nükleer yakıt yüklenmesinin ve reaktörün ilk kez çalıştırılmasının 2026 sonbaharında planlandığını açıkladı. Rosatom, ilk ünitenin devreye alınmasını şirketin bu yılki öncelikli hedefleri arasında görüyor.




Yorum Ekle comment Yorumlar (0)

Yapılan yorumlarda IP Bilgileriniz kayıt altına alınmaktadır..!


  HABERCİ GAZETESİ


  HABER ARAMA




  HABERCİ SPOR



  SOSYAL MEDYA


  NÖBETÇİ ECZANE








sanalbasin.com üyesidir



ANASAYFA HABER ARŞİVİ KÜNYE İLETİŞİM GİZLİLİK İLKELERİ


Siteden yararlanırken gizlilik ilkelerini okumanızı tavsiye ederiz.
mersinhaberci.com © Copyright 2016-2026 Tüm hakları saklıdır. İzinsiz ve kaynak gösterilemeden yayınlanamaz, kopyalanamaz, kullanılamaz.

URA MEDYA

Mersin Haber
